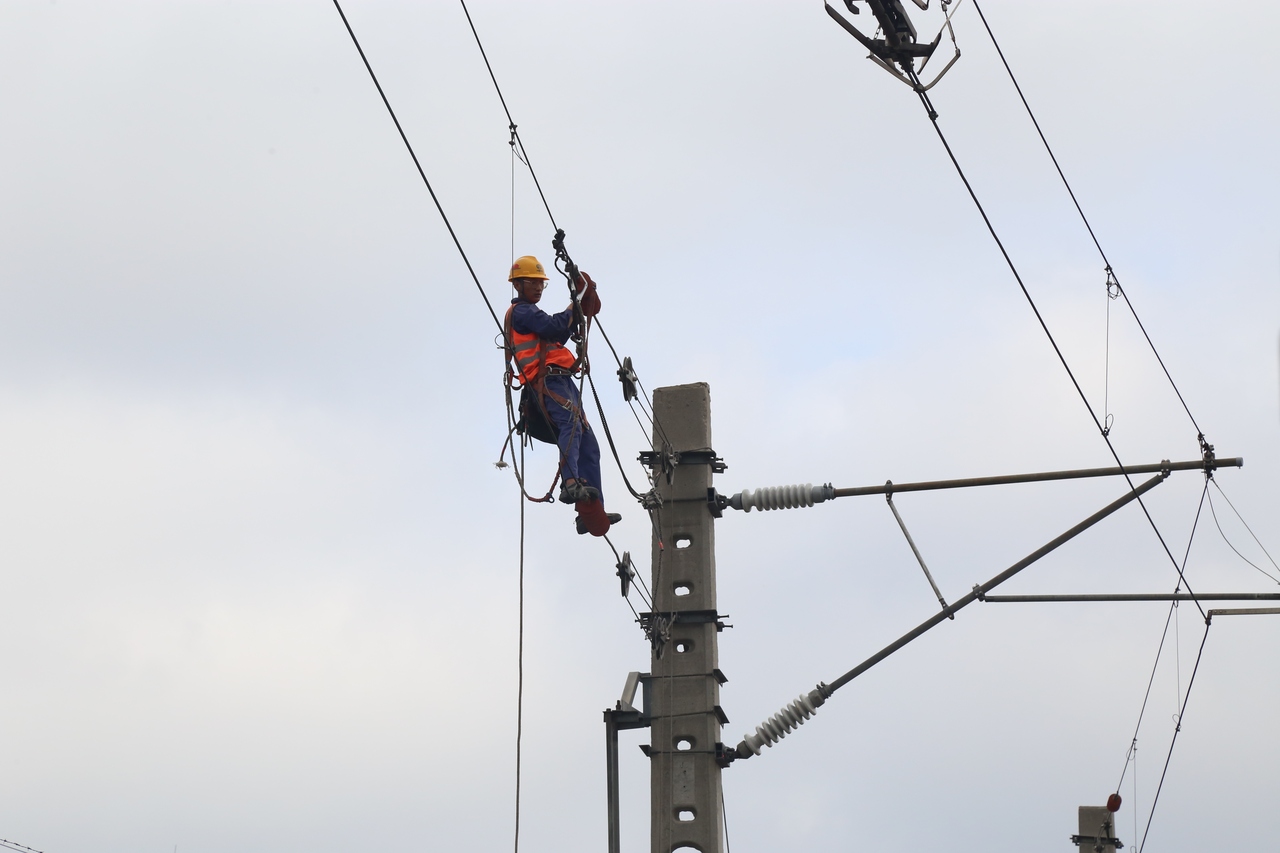

为进一步提升接触网设备健康水平,筑牢铁路运输安全防线,近日,中铁电气化局运管公司北京维管段顺利完成京沪线丰台南信号至德州区段集中修作业,此次接触网二级修历时33天,圆满达成阶段性维修目标,为线路安全稳定运行奠定坚实基础。

此次集中修工作中,北京维管段坚持统筹部署、科学施策,提前开展全面的设备缺陷排查,精准梳理问题隐患,结合线路实际制定专项维修设计方案,明确作业标准、责任分工和时间节点。本次接触网二级修涵盖多方面重点工作,全面开展接触网设备排查检查、缺陷闭环处理、单项设备精细化检修、专项隐患整治,同步高效推进施工配合相关工作。
期间,累计投入作业人员3903人次,动用梯车336盘/次,充分利用138个天窗点,高效完成接触网全面检查391.824条公里,超额完成二级修总体计划(354.268条公里),完成率达110.60%;高质量完成28架分段绝缘器、9台隔离开关、15台避雷器的检修工作,均100%达成计划目标;闭环处理二级缺陷182处,完成计划(167处)的108.98%,切实将设备隐患消除在萌芽状态。同时,同步开展防鸟设施安装整治。
据了解,下一步,北京维管段将以此次集中修工作为契机股票配资咨询,总结经验、查漏补缺,持续强化接触网设备日常运维管理,不断提升设备运行质量和安全保障能力。(工人日报客户端记者 刘静 通讯员 万程)
